Forberedelse
Ja, så gik vi i gang med at gøre kælderen færdig...

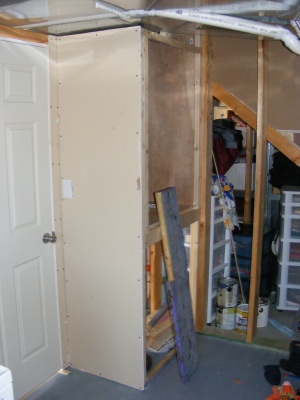

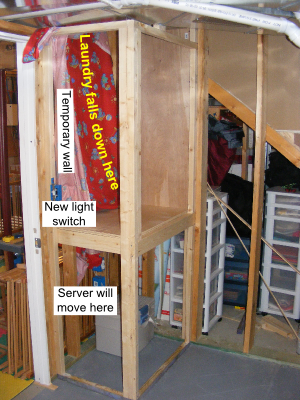

Først lavede vi et skab til serveren og vasketøjet:

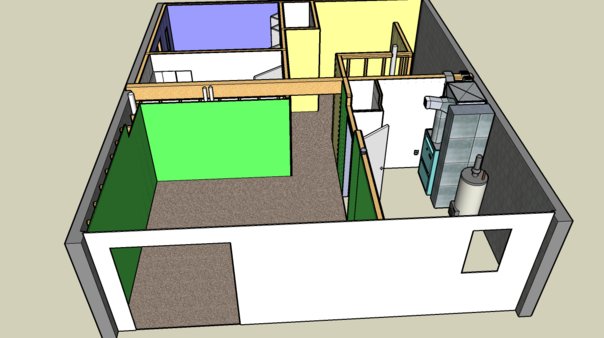

OK, da skabet så var færdigt, og serveren flyttet ind, så gik vi i gang med at rydde op og gøre klar. Her er vores plan:
17. maj 2009 Malet
Så er der ryddet op og malet...
Ja, det er med vilje, at der ikke er malet bag røret mere end halvvejs op. Det er en special maling, som trænger ind i betonen for at gøre den vandtæt, og på det sted er der ikke jord på den anden side af muren, så det er ikke besværet værd. Det er også derfor, vi har malet noget af gulvet, det hjælper med at beskytte mod fugt. Det næste skridt er, at sætte træværk op.
23. maj 2009 Markeret
Så er der næsten mærket op på gulvet, så vi ved, hvor alle væggene skal stå...
11. juni 2009 Byggetilladelse
I dag blev vores byggetilladelse udstedt. Tre dages behandlingstid, tag den danske kommuner!
30. juni 2009 Materialer
Materialerne er ankommet.
7. juli 2009 Første vægge
Vi er kommet i gang og har fået sat de første stykker væg op.
11. juli 2009 Ydre vægge færdige
Så er vi færdige med ydervæggene, og er kommet i gang med de indre vægge. I kan se, at skabet er der nu. Det er dog ikke sat fast.
12. juli 2009 Indre vægge

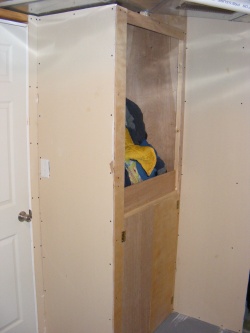

Det begynde at ligne noget. Skabet og dørene er på plads i andet forsøg, måtte lige have væggen ned på gulvet og tage 7mm af længden...
18. juli 2009 Indre vægge færdige
Så er alle væggene sat op, og vi er ved at sætte træværk op omkring luftkanalerne. Det kommer til at se godt ud.
20. juli 2009 Rundt om ventilationen
Næsten færdige, der er kun 2 stykker tilbage. Vi fandt jo ud af, at det ene stykke træ ville komme til at dække for en ventilationsrist. Der var kun to muligheder: Flytte risten eller bygge rundt om den...
Vi er også næsten færdige med at sætte kasser til stikkontakter og lyskontakter op, så nu skal der bare trækkes ledninger.
23. juli 2009 Skjold
Så er det sat op... Vi fik også sat nogle af de skjold op, som skal beskytte rør og ledninger i væggen mod skader. Samlingerne i væggen blev vist lidt komplicerede, men det kan man jo ikke se bagefter..
26. juli 2009 Ledninger
I løbet af weekenden har vi fået lagt de fleste ledninger ind, vi skulle lige have et vinkel bor for at kunne komme til. Det er ret tyk ledning, der skal til, fordi det er 15A kredse. Vi besluttede at lave to nye kredse, en til værelset og en til badeværelse/stue. Der flere grunde til det, men den vigtigste er nok, at værelset skal være beskyttet af en gnistdetektor, og det skal de andre rum ikke. Nu er det jo ikke kun strøm, der skal til, så vi er også begyndt at trække cabler til netværk og telefon. Det sidste, der så mangler er antenneledningen i stuen...
20. august 2009 Godkendt!

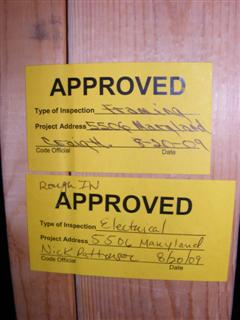

Vi har fået alle tilladelserne til at lave el og vand, og vi har fået godkendt konstruktionen og elinstallationen, så nu skal vi til at sætte gipsvægge op. Det vil sige, først skal vi have lavet de planlagte, og nu godkendte, ændringer i den eksisterende installation og de forbindelser, der vil blive gemt i loftet.
23. august 2009 Installationer

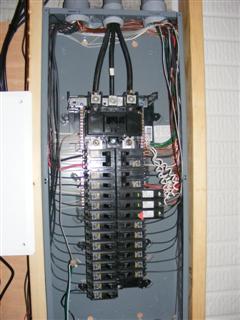

Næsten færdig med at lave alle forbindelserne i loftet. Kun et problem: Rørene ned i sikringskabet er fyldt, så der skal tilføjes et nyt rør. Nå, det er, hvad der sker. Til gengæld er stikkontakterne forbundet, så vi kan afprøve det hele inden vi sætter gips op.
29. august 2009 Gipsplader
Vi er gået i gang med gips pladerne nu. Vi fik fat i plader til loftet i værelset i går, så i dag har vi fået sat dem op og er gået i gang med væggen.
30. august 2009 Rundt om sikringsskabet
Så er næsten alle gipspladerne sat op. Vi havde lidt problemer med sikringsskabet, men det fik vi løst. Skabet er også næsten færdigt indvendigt.
31. august 2009 Isolering
Ok, så det blev besluttet, at der skulle isolering i... Så nu er der isolering i væggen:
7. september 2009 Begyndt på gangen
De sidste (næsten) plader er sat op i værelset, og vi er begyndt på gangen.
12. september 2009 Routeren
Den sidste loftsplade i gangen er sat op. Er begyndt at arbejde uden om røret, der kommer ned ved siden af trappen, den væg bliver halvanden tomme tykkere end de andre. Gået i gang med at ordne samlingerne, hjørnerne og skruerne. Sat beskyttelse på udvendigt hjørne.
13. september 2009 Spatling
Fik givet først og det meste af anden omgang "mudder". Gjort væggen tykkere og sat gipsplader op.
19. september 2009 Lægge rør ind
De med meget skarpt syn kan se, at vi har ændret lyskontakterne i stuen. Er begyndt at lægge vand ind, er færdig med at sætte kontakter op og til i stuen.
23. september 2009 Flere rør
De første tre rør er lagt ind: varm og koldt til håndvasken og koldt til toilettet.
30. september 2009 Udluftning
Fik endelig boret hul i ydervæggen og sat rist i til udluftningen fra det nye badeværelse. Fik også sat slangen på.
15. oktober 2009 Vand på plads
Efter lidt problemer med at få det rigtige værktøj er vandet nu på plads.
8. december 2009 Klar til at male

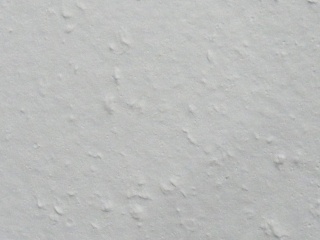

Færdig med gipsvægge. Der er spartlet overalt, og de lodrette flader er grundet.
26. december 2009 Tekstur
Dækket det sidste af til tekstur og maling. Sprøjtet tekstur på det meste
30. december 2009 Malet
Der er malet, og de fleste dæksler er sat på.
8. februar 2010 Tæpper
Så er der lagt tæpper
11. februar 2010 Døre og fodpaneler

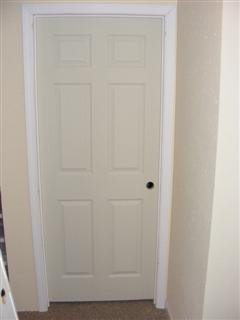

Vi er begyndt at sætte fodpaneler op, og vi har monteret den første dør.
3. marts 2010 Godkendt!
Kælderen på nær badeværelset er godkendt af bygningsinspektøren!
